Restauration du Fournil : Chronologie d’un chantier passionné
🔨 Le projet
Le fournil, ancien bâtiment équipé d’un four à pain traditionnel, servait autrefois à cuire pains, flognardes et pâtés de pommes de terre. Il est désormais transformé en habitation, avec pour objectif d’y aménager deux chambres, une salle de bain et une cuisine.
À l’origine, seuls les murs, la charpente et le parquet étaient en état d’être conservés. Le reste, notamment la toiture en ardoise — d’origine savoyarde et probablement posée dans les années 1950 — était complètement dégradé. Le chantier a officiellement débuté en mai 2019.
📸 État des lieux avant travaux

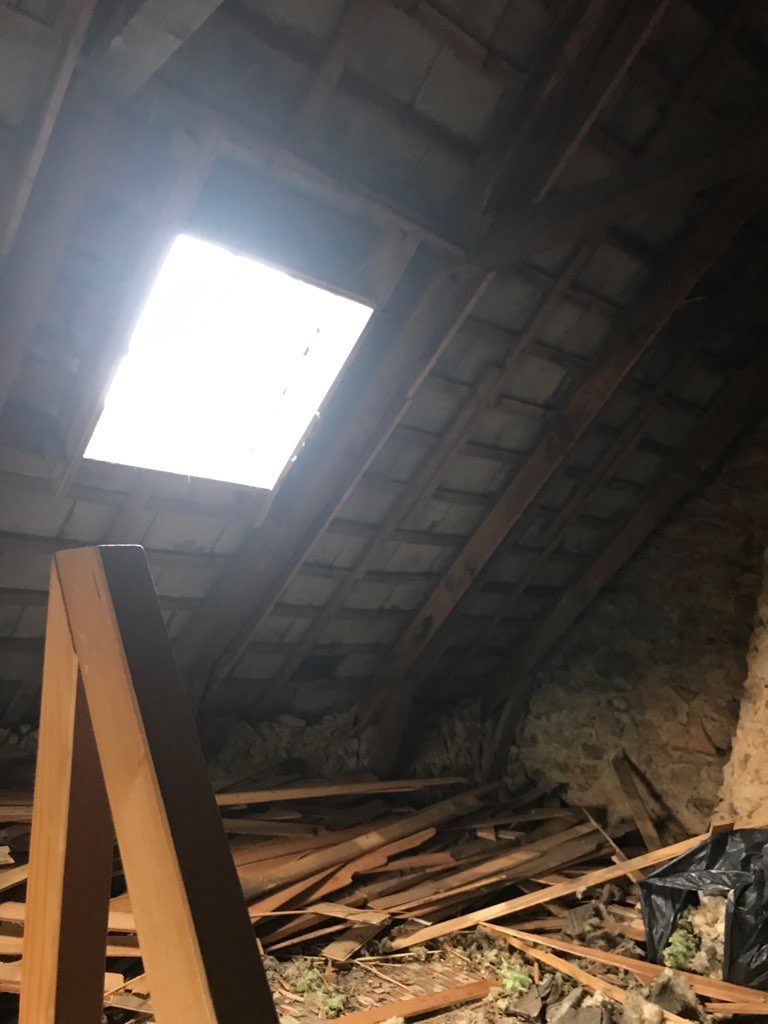

On voit le four arrondi typique.
Ardoises du four à pain : contrairement au reste de la toiture, les ardoises en Travassac sont en bon état et seront réutilisées pour une autre couverture.
🧱 Étapes de la restauration
Mai – Juin 2018
– Vider le fournil pour préparer le chantier
Juin 2019
– Renivellement de la charpente suivi de la pose de la nouvelle toiture.

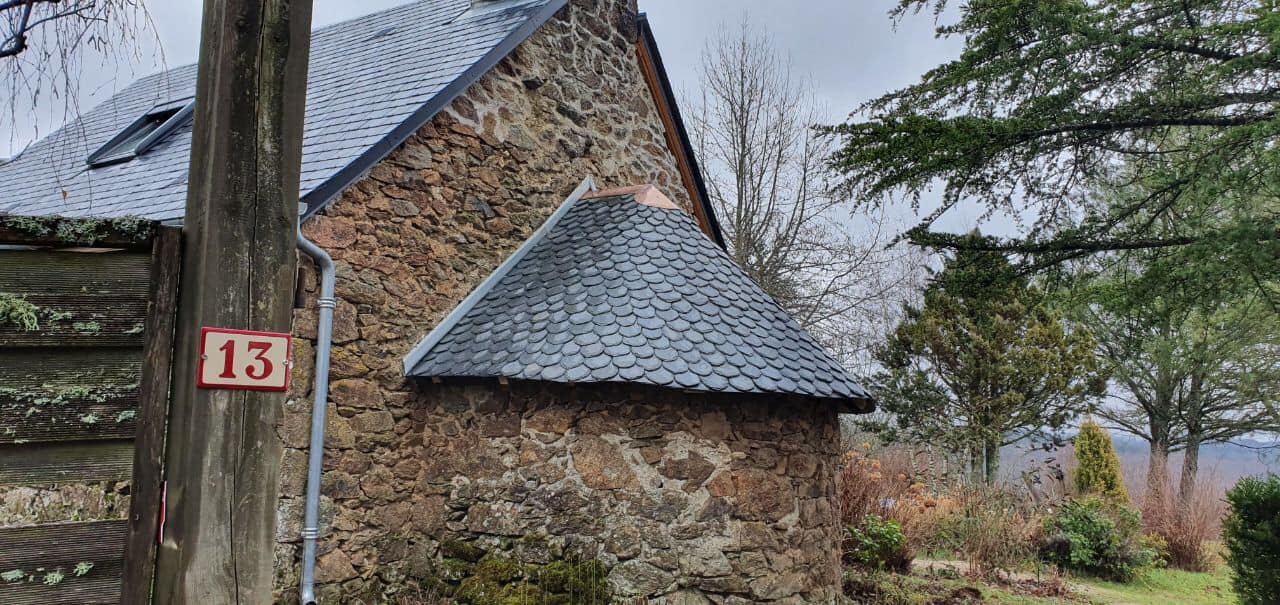

– La toiture du four à pain est particulièrement réussie et conserve son charme d’origine.
Août – Septembre 2019
– Piquage des joints intérieurs : six week-ends complets ont été nécessaires.
Octobre 2019
– Sablage de l’intérieur pour nettoyer les murs et révéler la pierre.
Novembre – Décembre 2019

– Réalisation des joints intérieurs.
– Installation des nouvelles menuiseries.
Décembre 2019 – Mars 2020

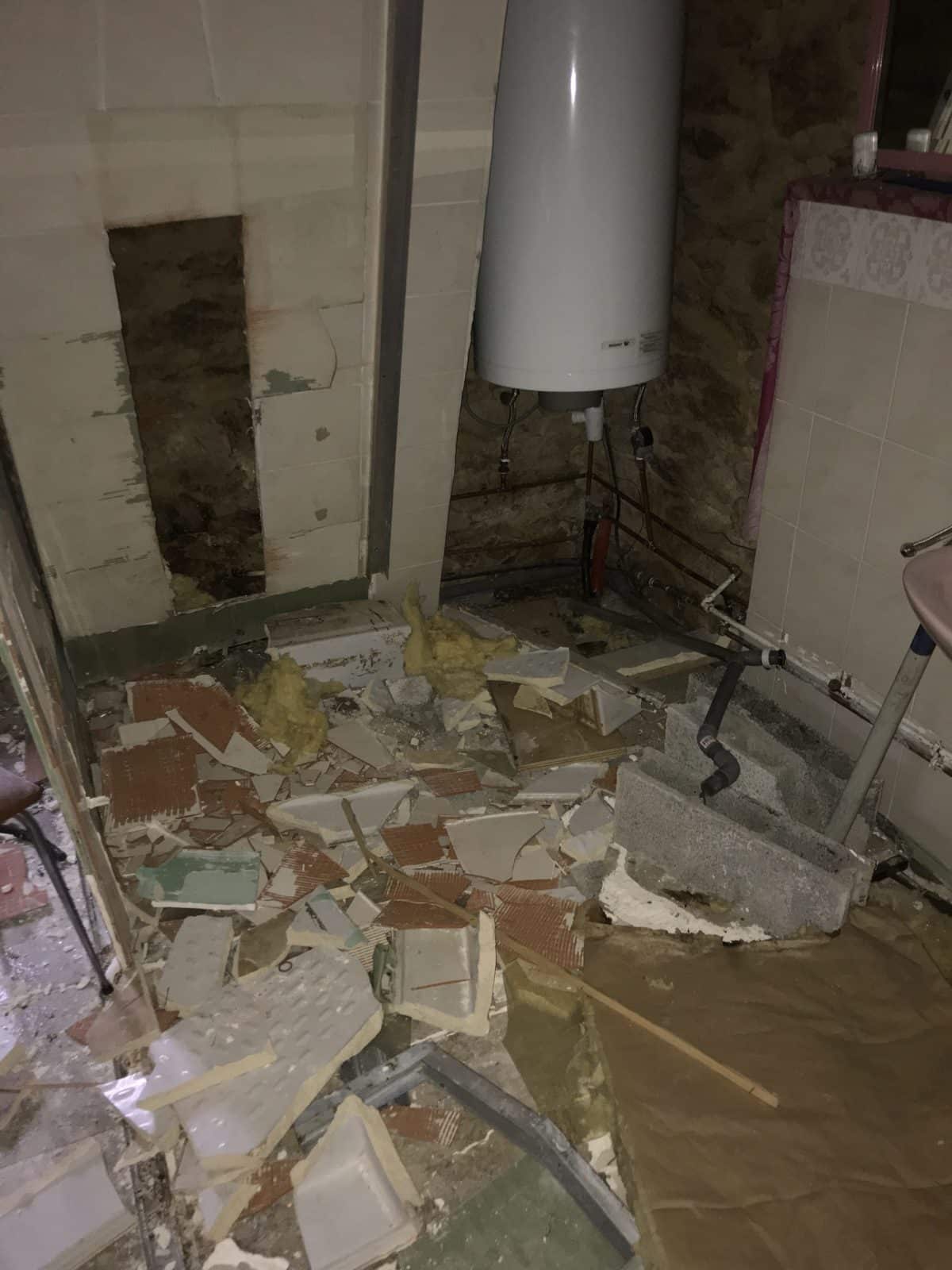

– Dépose du carrelage existant.

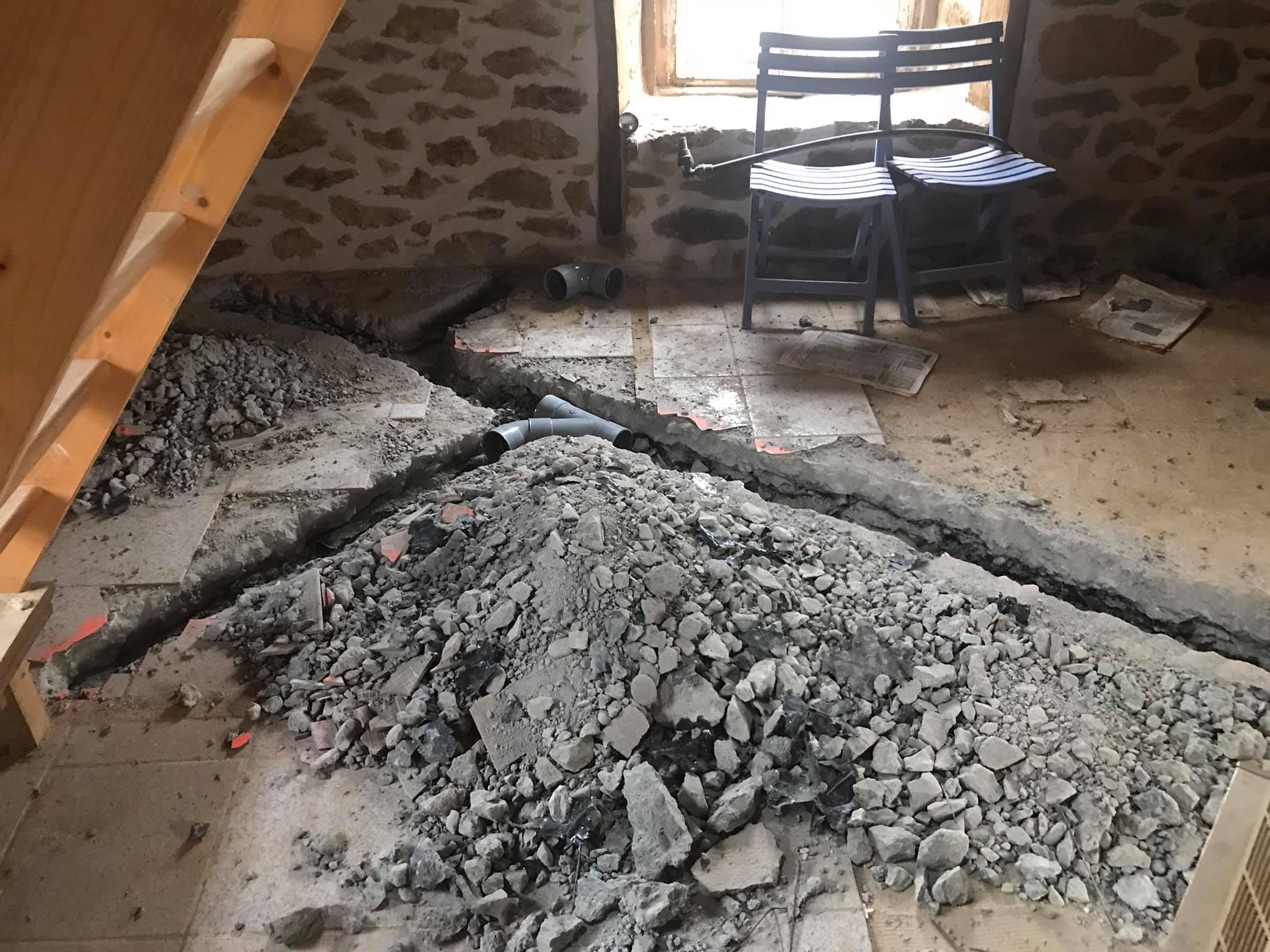

– Création des tranchées pour les réseaux d’eau et d’électricité.
Avril 2020
– Piquage et sablage des joints extérieurs.
– Réalisation des nouveaux joints extérieurs.
Mai 2020

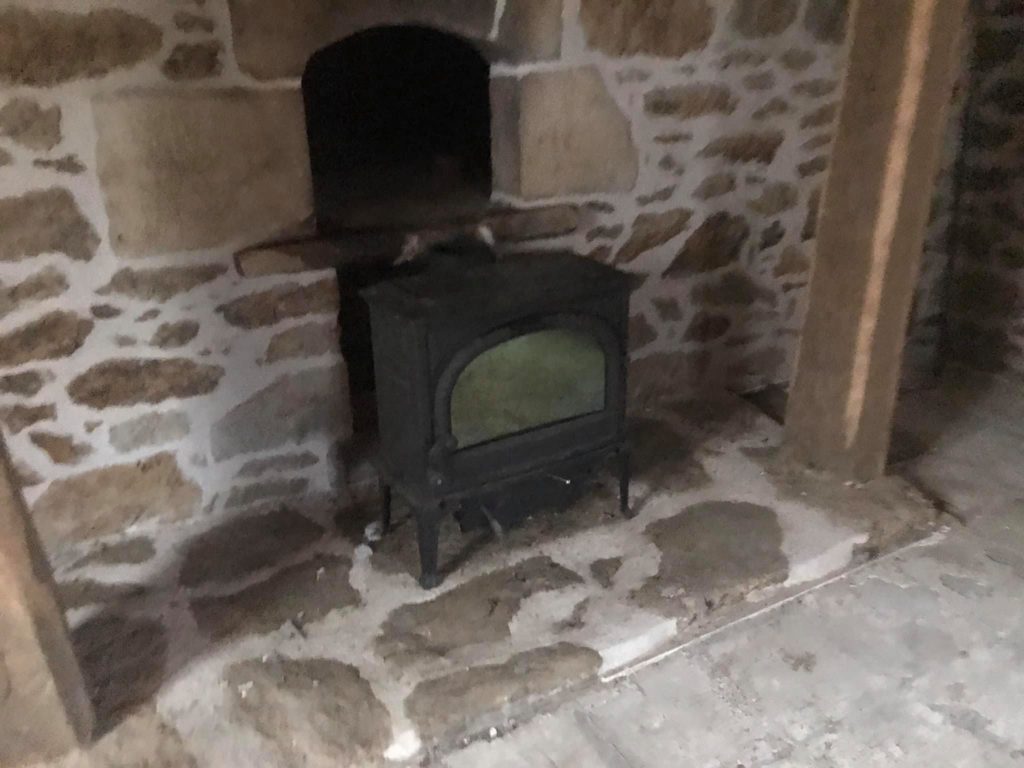

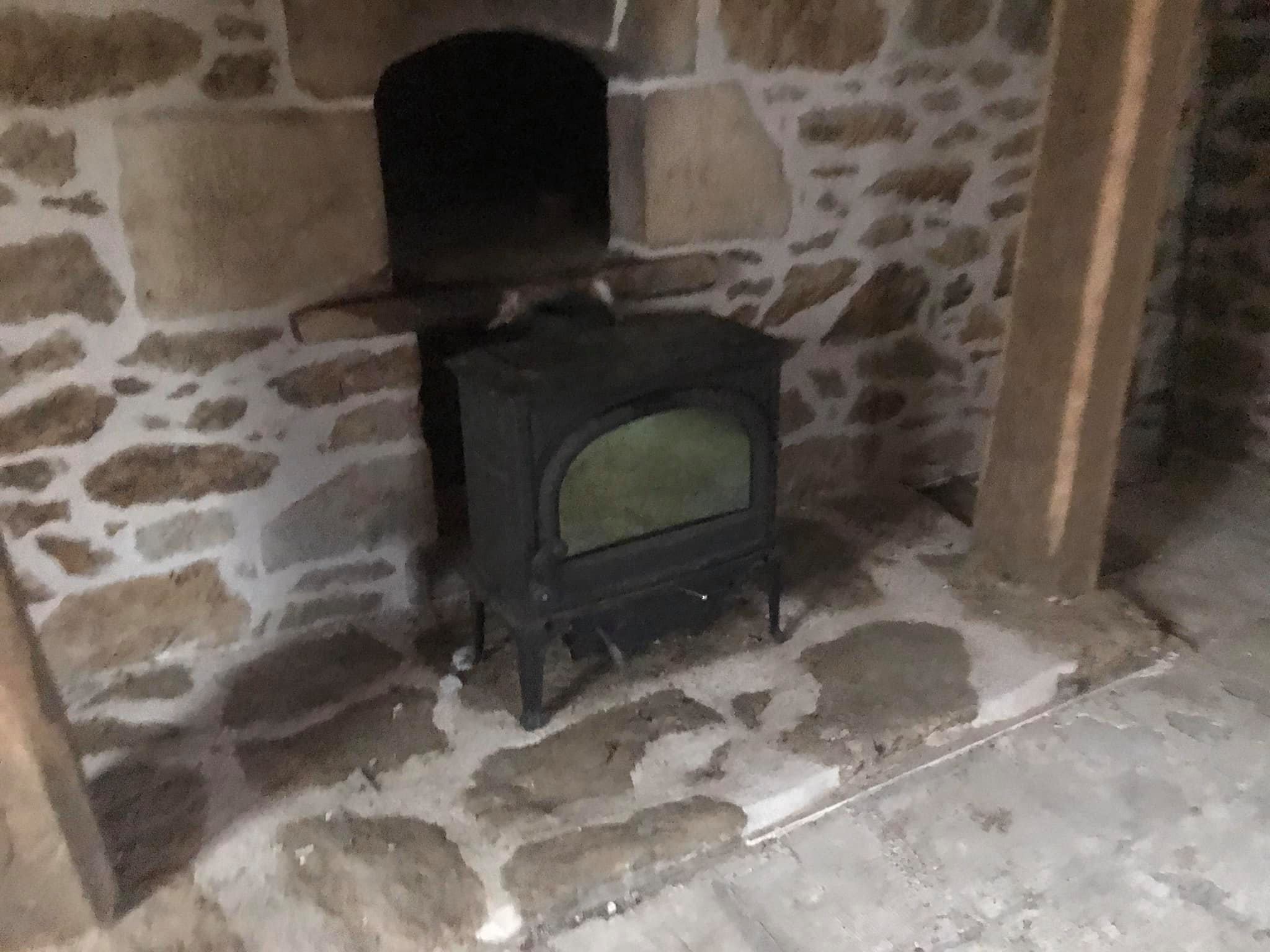

– Installation d’un poêle norvégien d’occasion, mais de très haute qualité.
Juin 2020
– Réagréage du sol.
– Pose du nouveau carrelage en pierre de travertin, choisi pour son harmonie avec les pierres anciennes et son aspect authentique.
– Traitement de la charpente suite à la découverte de vrillettes : une mauvaise surprise qui a retardé le chantier de quatre semaines.
Mai – Novembre 2020
– Isolation thermique avec un système sandwich : films fins + panneaux de fibre de bois.
Novembre 2020

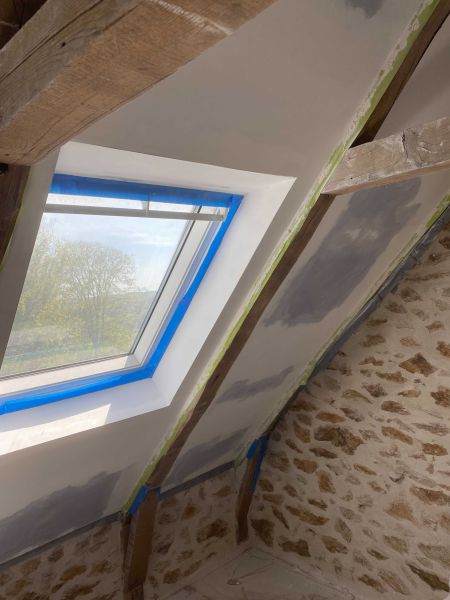

– Pose des plaques de plâtre sur les rampants.
Février – Avril 2021
– Travaux de plâtrerie : pose des bandes, ponçage… une étape longue et fastidieuse mais essentielle.
Mai 2021
– Peinture blanche pour maximiser la luminosité.
– Finalisation de la salle de bain et des WC.
Juin 2021
– Installation de la cuisine.
Été 2021
– Création d’un avant-toit végétalisé, future base d’une véranda.
🎉 Résultat final
Un ancien fournil transformé en un cocon chaleureux, respectueux de son histoire et prêt pour une nouvelle vie.
